平成31年度春期 基本情報技術者試験問題 問53

問53

図のアローダイアグラムから読み取れることとして、適切なものはどれか。ここで、プロジェクトの開始日を1日目とする。

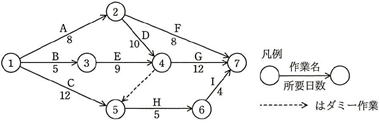

image31HaruKihon53

ア 作業Cを最も早く開始できるのは6日目である。

イ 作業Dはクリテイカルパス上の作業である。

ウ 作業Eの総余裕時間は30日である。

エ 作業Fを最も遅く開始できるのは11日目である。




答えはこちら

平成30年度秋期 基本情報技術者試験問題 問52

問52
図のプロジェクトの日程計画において、プロジェクトの所要日数は何日か。

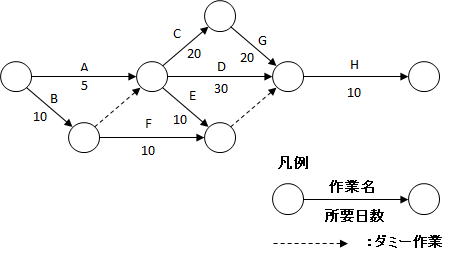

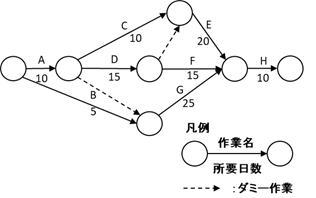

image30AkiKihon52

 ア 40  イ 45  ウ 50  エ 55



答えはこちら

平成30年度春期 基本情報技術者試験問題 問51

問51
図のアローダイアグラムにおいて、プロジェクト全体の
期間を短縮するために、作業A〜Eの幾つかを1日
ずつ短縮する。プロジェクト全体の期間を2日短縮
できる作業の組みはどれか。

image30HaruKihon51


 ア A、C、E
 イ A、D
 ウ B、C,E
 エ B、D


答えはこちら

平成29年度春期 応用情報技術者試験問題 問52

問52
図のアローダイアグラムから読み取ったことのうち、適切なものはどれか。
ここで、プロジェクトの開始日は0日目とする。

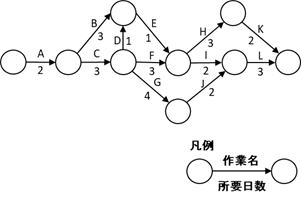

image29HaruOuyou52


 ア 作業Cを最も早く開始できるのは5日目である。
 イ 作業Dはクリテイカルパス上の作業である。
 ウ 作業Eの余裕日数は30日である。
 エ 作業Fを最も遅く開始できるのは10日目である。



答えはこちら

平成28年度秋期 応用情報技術者試験問題 問52

問52
あるプロジェクトの作業が図のとおり計画されているとき、最短日数で終了
するためには、作業 H はプロジェクトの開始から遅くとも何日後に開始し
なければならないか。

image28AkiOuyou52

 ア 12  イ 14  ウ 18  エ 21
